一、吊顶安装流程图
二、吊顶施工要点
(一)施工准备
1、基础准备
-
吊顶施工前必须先完成天棚内的设备与管线的施工和室内湿作业工程。
-
按吊顶设计的有关要求选择和确定板材的型号、规格,根据吊顶面积绘制施工平面图,按设计图计算所需的龙骨、吊筋及配件的数量,做好材料计划。
-
检查吊筋安装处的基体质量是否符合国家规定,如不符合,应与相关人员联系采取相应措施进行处理,确保基本质量符合规定。
2、材料准备
-
将所需材料全部运至现场,并分类、分品种、分规格进行堆放。
-
将相应的辅料(包括吊筋、螺栓、水泥钉等)准备好。
3、机具准备
准备好施工中需要的机具:包括电锤、手电钻、曲线锯、板锯、钢尺、螺丝刀、手锤、剪丝钳、水平管、电焊机、铝合金切割机等。
(二)施工操作
1、确定标高、弹线定位、固定吊筋
-
根据工程设计要求,由建设方现场负责人确定吊顶标高,并形成书面文件,双方保留备案。
-
布线(平面布置),确定水平线:用水平管找水平,水平线的高低误差控制在±0.5mm内。布顶棚线:根据吊顶现场情况及灯孔、空调风口的式样和排列方式,确定主副龙骨的排列方向,确定吊筋位置。
-
根据顶棚布线位置打眼,打眼深度4~6cm。
-

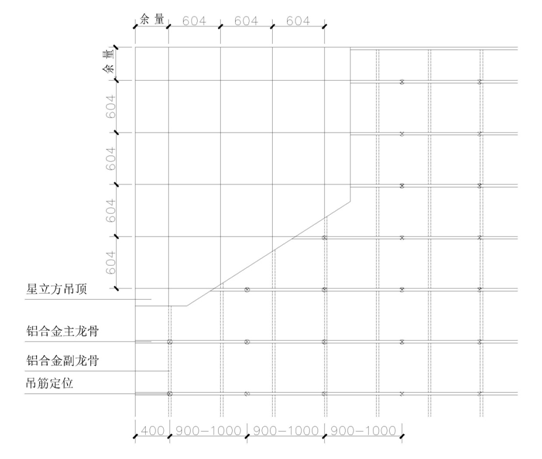

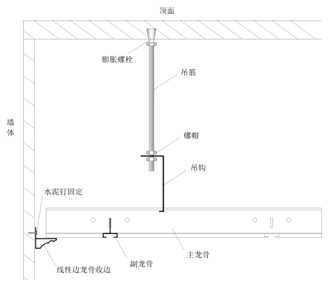

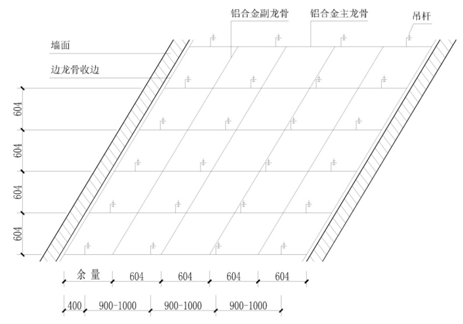

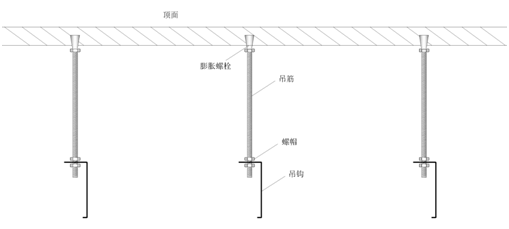

主龙骨方向吊杆离墙间距为400mm,中间吊杆间距为900mm。主龙骨与主龙骨之间吊筋间距为604mm,吊杆不能有松动现象。(如图1-1,1-2)
图1-1
600×600mm 吊筋间距为600 × 900~1000 mm
600×1200mm吊筋间距为600 × 900~1000 mm
300×1200mm 吊筋间距为300 × 900~1000 mm
图1-2
2、钉收边条
-
用水泥钉将收边条固定在弹有水平线的墙面上,水泥钉间距25~35cm,如遇基层不直,予以填充。
-

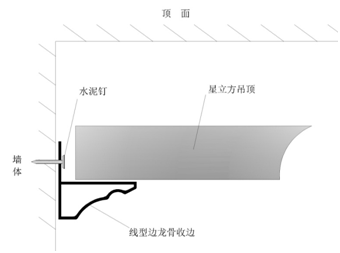

收边条接缝要求平整吻合,接缝偏差小于1mm。(如图2-1)
图2-1
3、安装主副龙骨
-
将吊钩与铝合金主龙骨连接,再将副龙骨与主龙骨连接,并进行调平调直,保证水平,主龙骨连接要用钳子接实。
-
龙骨之间接缝高低偏差控制在1mm内,接缝平直偏差控制在1mm内,平整度差控制在3mm内,整体起拱高度为短跨跨距的1/200。(如图3-1)
图3-1

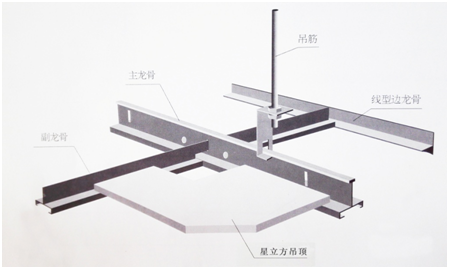

4、龙骨安装完毕进行工程隐蔽交验
图4-1
5、安装面板
-
将天花板放在龙骨架上,注意对缝均匀,每一块板应四周均匀落槽,相邻副龙骨调平调直。应根据材料的结构特点进行,不能生搬硬装,防止掉角和碰伤棱边。
-
安装时应戴白线手套小心操作,防止板面污染和折裂。
6、安装后处理
图6-1
-
微调:对已完工部位进行自检,未达到要求的须返工或调整,知道符合质量要求。
-
卫生:将施工过程中产生的垃圾清扫干净。
(三)产品保护
对工程成品做好保护,防止其他工程交叉施工时损坏和污染吊顶板面。
(四)工程验收
施工完毕自检合格后,填写钢木骨架和饰面板安装工程质量评定表,交甲方有关监理部门对工程进行检查验收。
(五)资料整理
-
整理资料:包括产品资料、施工过程中有关的图纸、表格和变更签证单。
-
填写表格,见附三:吊顶工程质量验收评定表
三、吊顶安装施工注意事项
-
主龙骨的走向应考虑灯具和通风口的安装
-
非配套灯具和通风口不能用铝合金龙骨承载
-
安装筒灯、喷淋头、烟感、风口等需要在天花板上开孔时,应先量好直径找准中心点,使用专用机具开孔,孔径应略大于对应直径
-
布线时应严格按照施工图纸操作,如现场尺寸有差异请示相关管理人员后再进行适当调整,一般应首先考虑中分,使天花板前后和左右保持对称
-
计算吊筋长度时,应考虑吊钩和龙骨的高度
-
安装吊钩时应将上下两个螺母紧固在吊筋上
-
吊筋靠墙面距离应控制在400mm内
-
相邻两排主龙骨的连接处应错开位置
-
星立方产品均为活动板,检修方便,不需要双层龙骨
-
星立方所供材料都是按标准配比,工程面积小或者其他特殊情况时需增购材料
-
天花板在搬运和安装过程中要小心轻放,堆码时应按包装上的标志放置,不能超过3层,且地面一定要平整、干燥
-
安装天花板时操作工一定要佩戴白色手套
-
安装天花板时一定要注意板材与龙骨的配套
